來源:中國能源新聞網 時間:2024-01-19 17:27
中國能源新聞網訊(李虹澎)1月11日,內蒙古電力集團包頭供電公司配電帶電作業處通過開展“轉供+帶電+發電”綜合不停電作業,在不影響附近村民電采暖和用電的基礎上,完成毛岱變檢修工作。
由于電采暖用電負荷激增,導致110千伏毛岱變10千伏出線隔離開關發熱,如進行停電檢修,將會影響周圍所接帶居民和中、小企業的取暖和正常用電。為保障用戶的可靠用電,該處采用“轉供+帶電+發電”綜合不停電作業方式開展作業,最大限度降低用戶停電感知。
為完成本次綜合不停電作業任務,該處開展多次現場勘察和工作布置會,最終確認現場施工方案、負荷轉帶方案。做到責任分工、作業風險、安全措施等各項工作萬無一失。

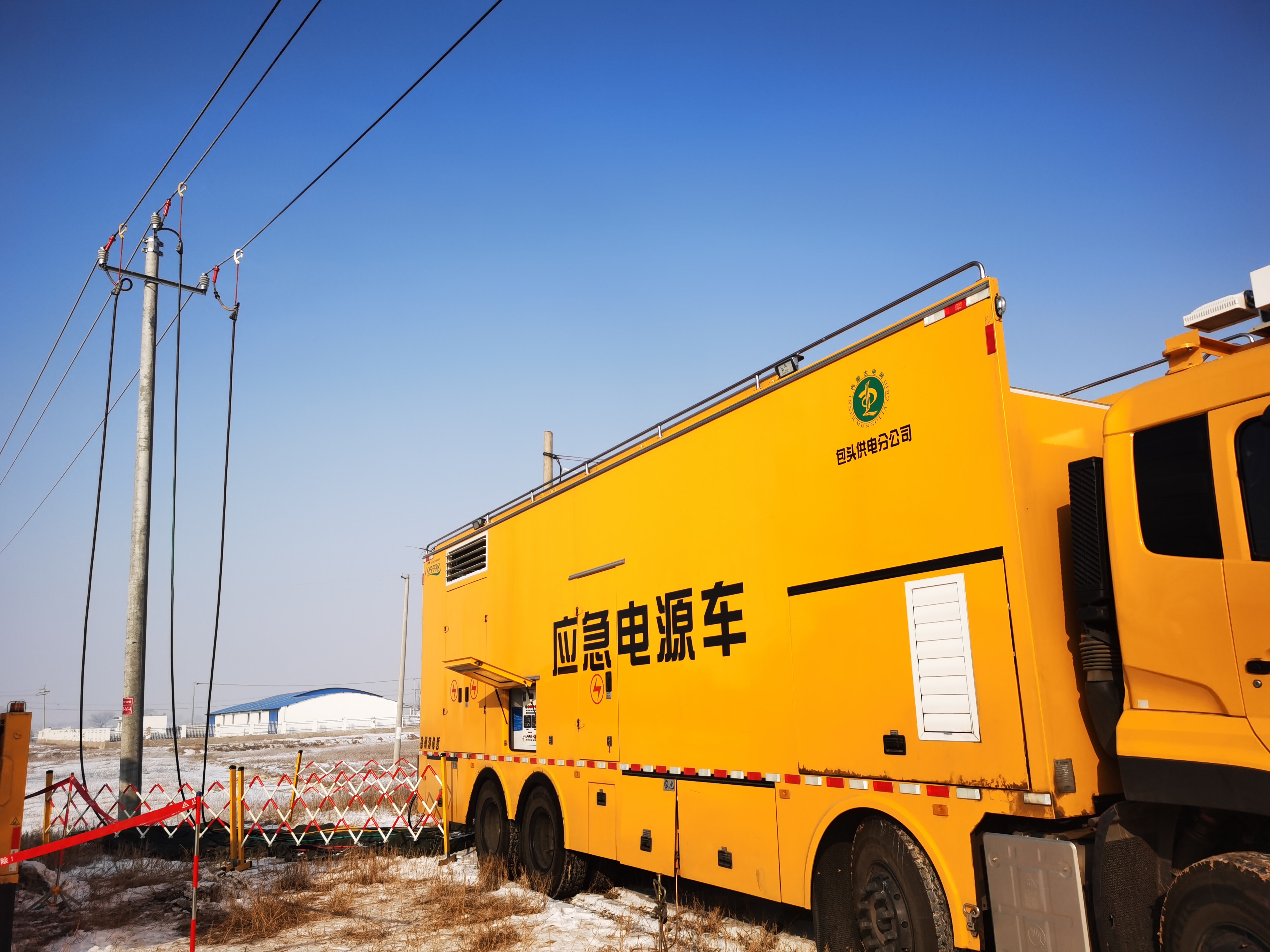

1月11日早8點,在零下二十多度的工作現場,工作人員們按照事先制定的工作方案和計劃,如火如荼地開展著工作。歷時10個小時的作業時間內,10千伏應急電源車為毛岱變915毛沙線所帶的16個自然村1800余戶居民提供了取暖和生活用電,利用旁路負荷設備轉供接帶毛岱變914毛申線負荷,保障了18個自然村3000多戶居民的取暖和生活用電。
通過本次“轉供+帶電+發電”綜合不停電作業法,積累了“多部門協調、多車輛配合、多工種作業的”綜合不停電作業經驗。接下來,該處將始終秉持“不停電就是最好的服務”理念,持續為用戶提供可靠的電力保障,通過開展綜合不停電作業法,進一步實現供電服務再升級,供電可靠性再提升。
