國網福建送變電公司:川渝1000千伏特高壓交流工程(21標)全線貫通

來源:中國能源新聞網 時間:2024-06-20 16:06

  中國能源新聞網訊(嚴志輝 楊賢6月12日,在四川省資陽市樂至縣,最后一個架線區段SN8114塔SN8105塔導線成功牽引到位,標志著由國網福建省送變電工程有限公司(以下簡稱“福建送變電公司”)承建的川渝1000千伏特高壓交流工程21標順利實現全線貫通,成為該工程四川段第四個全線貫通的標段。

  此次貫通標段起于資陽市雁江區SN8054塔位,止于資陽市樂至縣成都東1000千伏變電站,路徑長度47.385千米,同塔雙回路架設,途經7個鄉鎮,涉及35個村落,共新建鐵塔90基。

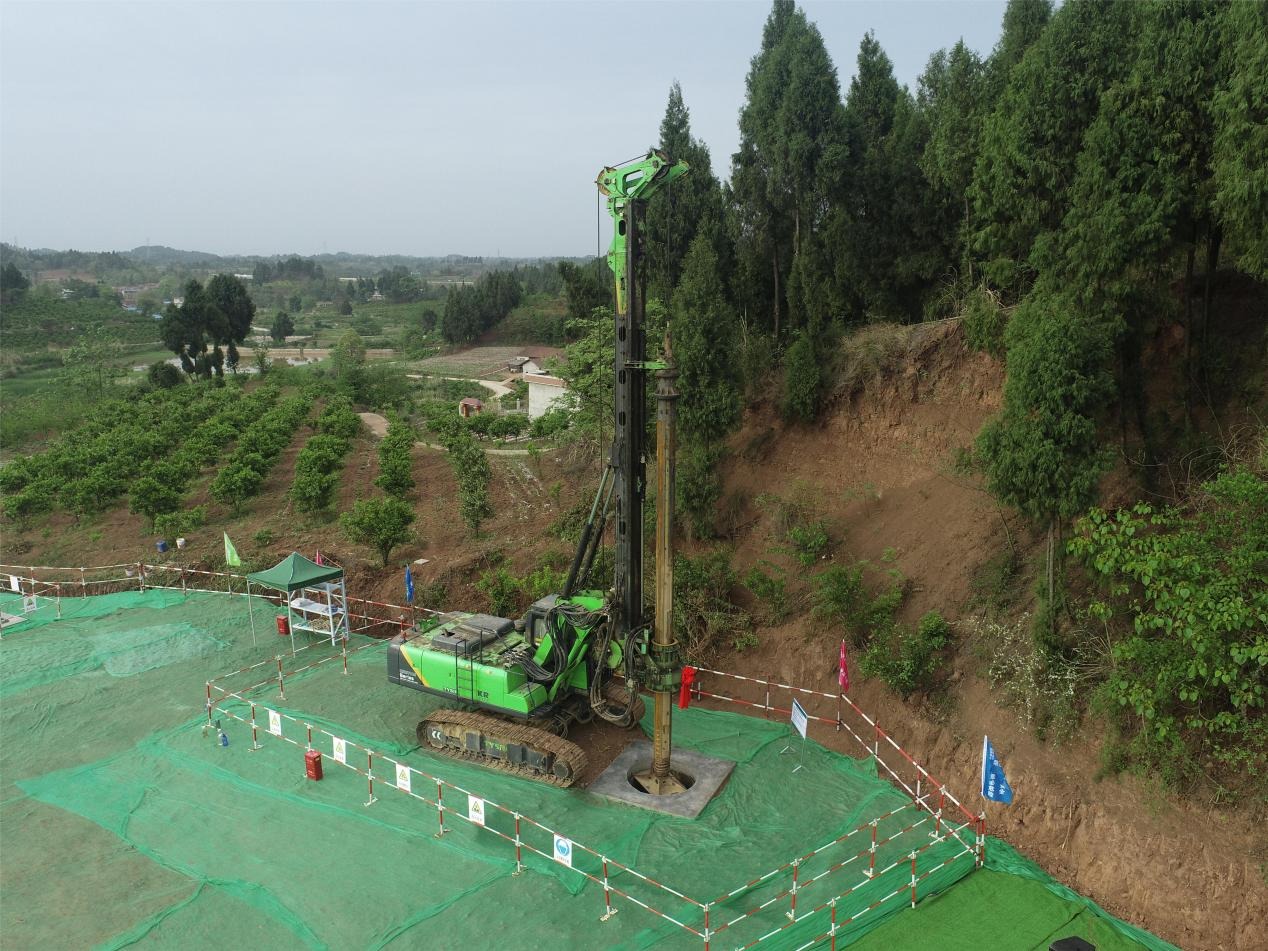

  福建送變電公司施工項目部牢固樹立“不搶工期前期”理念,做優前期策劃,通過黨建聯創加深屬地聯系,建立常態化溝通商機制,共同推進工程所需各項林業、勞務、應急備案等手續辦理,為工程建設打開局面。在工程前期,施工人員投入大量人力、物力及時間,對每一基鐵塔進行現場勘察,研究論證全機械化施工的可行性,根據現場情況實施單基策劃并制定全機械化施工等32項方案。該標段于2023年4月29日開工建設。

  “敲定全機械化施工方案后,我們在工程前期修筑施工道路,直抵90鐵塔的施工作業面,為后期機械設備進場創造有利條件。”川渝1000千伏特高壓交流工程21標施工項目經理王海介紹。

  基礎階段的有序高效為后續組打牢了基礎。21標段組立塔分部工程自2023年9月20日開始,根據地形條件,塔材及工器具采用全機械運輸,全線鐵塔均采用落地雙搖臂設備和吊車相結合的方式進行組立,平均15天即可完成1百米級鐵塔組立工作,作業效率得到極大的提升。

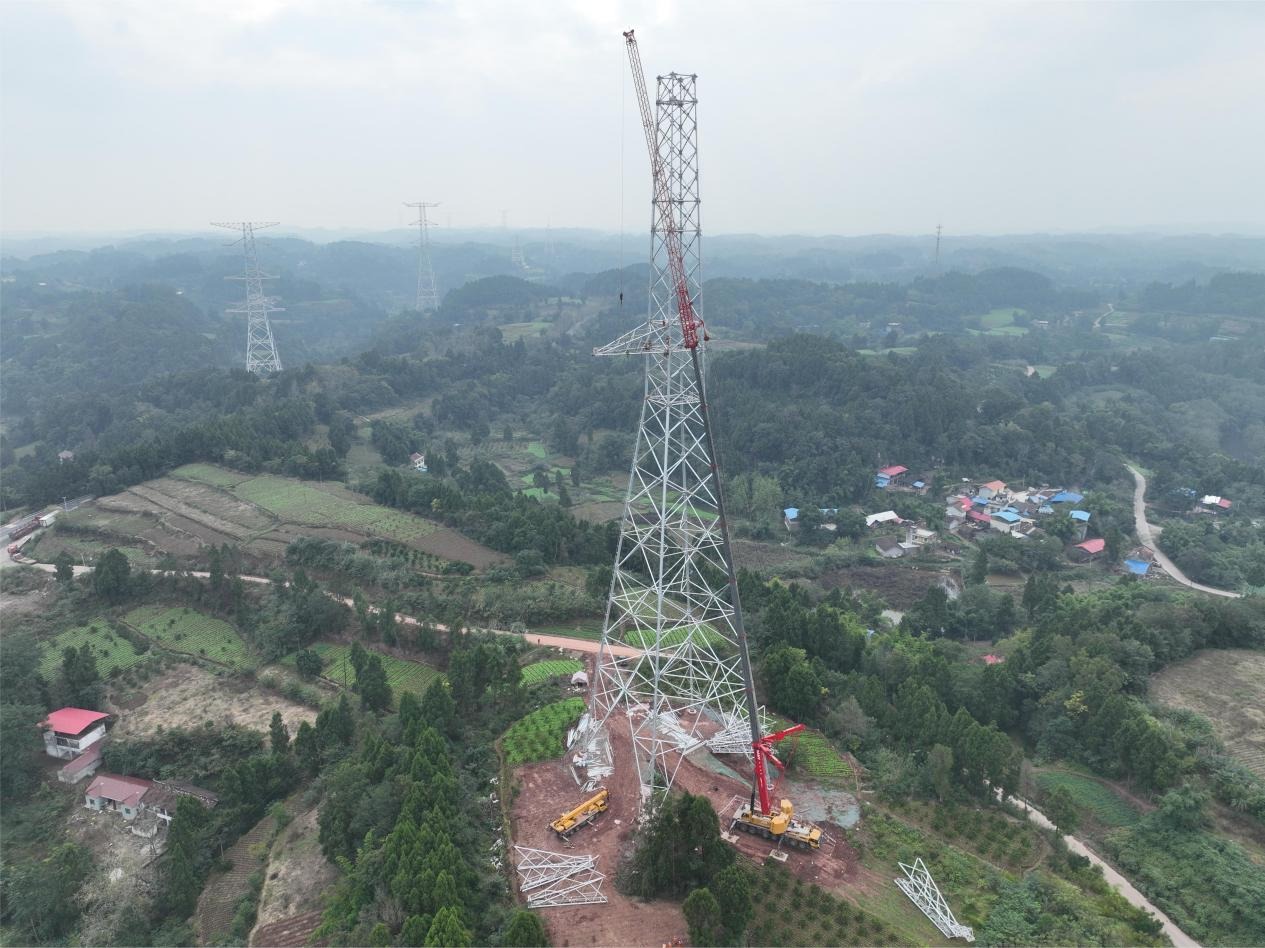

  位于樂至縣山坳中的SN8102塔全高173.3米,為川渝1000千伏特高壓交流工程東段最高塔。鐵塔所處位置山勢陡峭,施工難度極大。施工項目部經多次勘察、研究后,決定采用落地雙搖臂抱鋼管塔施工。傳統的抱桿設備僅能支持組至150米左右的高度,為滿足鐵塔組立條件,施工人員采用新型1000x1000mm桿截面抱桿高度可達206米,助力工程建設安全高效。

  “落地雙搖臂抱兩臂可同時吊裝塔材,在場地受限的施工條件下極大提升吊裝效率。鐵塔吊車組至60米高時,再使用落地雙搖臂抱桿吊裝60米以上的塔身、橫擔、地線支架等,最終在23天的時間里完成了本標段最高塔的組。”21標施工項目副經理楊賢說。鐵塔組塔高峰期,施工現場共有25個作業面,近550名人員同步開展工作。在全體人員的共同努力下,21標段立總有效工期179天,成為川渝1000千伏特高壓交流工程東段第一個完成組立塔的施工標段。

  2024年1月4日,該標段全面進入架線階段。線路沿途跨越眾多,其中跨越在建高鐵、高速公路6處,跨越不同電壓等級電力線路6次。為全面落實施工全過程風險管控,福建送變電公司推動“黨建+安全”雙融合,黨員發揮先鋒模范作用,提前做好架線勘察和風險防控,明確架線工作的安全、標準和質量控制點。架線施工過程中,黨員分區域覆蓋牽引場、張力場等重點施工現場,與施工人員同進同出,保障作業安全。為提升架線施工管理水平,施工現場還投入兩套集控智能可視化牽張設備,實現放線可視化、智能化。

  在工程建設過程中,福建送變電公司大力發揮黨建引領作用,共產黨員服務隊在項目所在地開展志愿服務,為工程建設注入新活力。共產黨員服務隊與長山村民互留聯系方式,第一時間了解村民生活需求,幫助村民開挖水井,解決用水難題。項目部黨員帶頭入戶排查老化線路對發現的用電隱患進行及時消缺,并向村民普及安全用電知識。在施工后期,黨員與當?shù)卮迕窆餐_展植被復綠,在施工道路周邊播撒草籽、種植樹木,及時恢復被擾動的土地植被,推動電網建設與生態保護的和諧發展。

  川渝1000千伏特高壓交流工程建成后,我國西南電網主網架電壓等級將從500千伏提升到1000千伏,每年可輸送清潔電能超過350億千瓦時,大幅提升西南地區電力保供能力,為推動成渝地區雙城經濟圈建設提供堅強電力保障。
