來源:中國能源新聞網 時間:2024-04-29 18:36
中國能源新聞網訊(張治林 張有為)4月25日,在山東省濟南市市中區土屋路與玉興路交叉口附近,國網濟南供電公司帶電作業中心員工創新采用“三機同線”帶電作業法,配合10千伏英鐵線改造施工,順利完成了“帶電作業+微網發電”作業任務,實現了線路全線升級改造不停電。這在全省尚屬首次。
10千伏英鐵線是濟南市市中區的一條重要配電線路,承擔著玉函小區、合豐苑小區等8個社區5000余戶居民的供電任務。當日工作負責人、濟南供電公司帶電作業中心員工尚文文介紹,此次作業是為了配合10千伏英鐵線升級改造,需更換該線路兩處環網箱,并對其1號桿至11號桿進行電纜化改造。
為最大限度降低線路施工期間對用電客戶造成的影響,濟南供電公司決定采用“三機同線”帶電作業法,將兩臺1000千瓦中壓發電車和一臺1800千瓦中壓發電車分別接入10千伏英鐵線HKBZ支1號桿、HKCZ支1號桿、HKCZ南支1號桿進行供電,整個作業過程不會對客戶造成停電感知。
為確保中壓發電車安全運行、施工任務順利實施,濟南供電公司組織市中供電中心和帶電作業中心技術骨干,多次到現場勘察線路,在經過詳細籌劃和充分論證的基礎上,制訂了“三機同線”帶電作業法實施方案,并于工程施工前進行了多輪次桌面推演,有力保證了施工當天設備一次性并網成功。

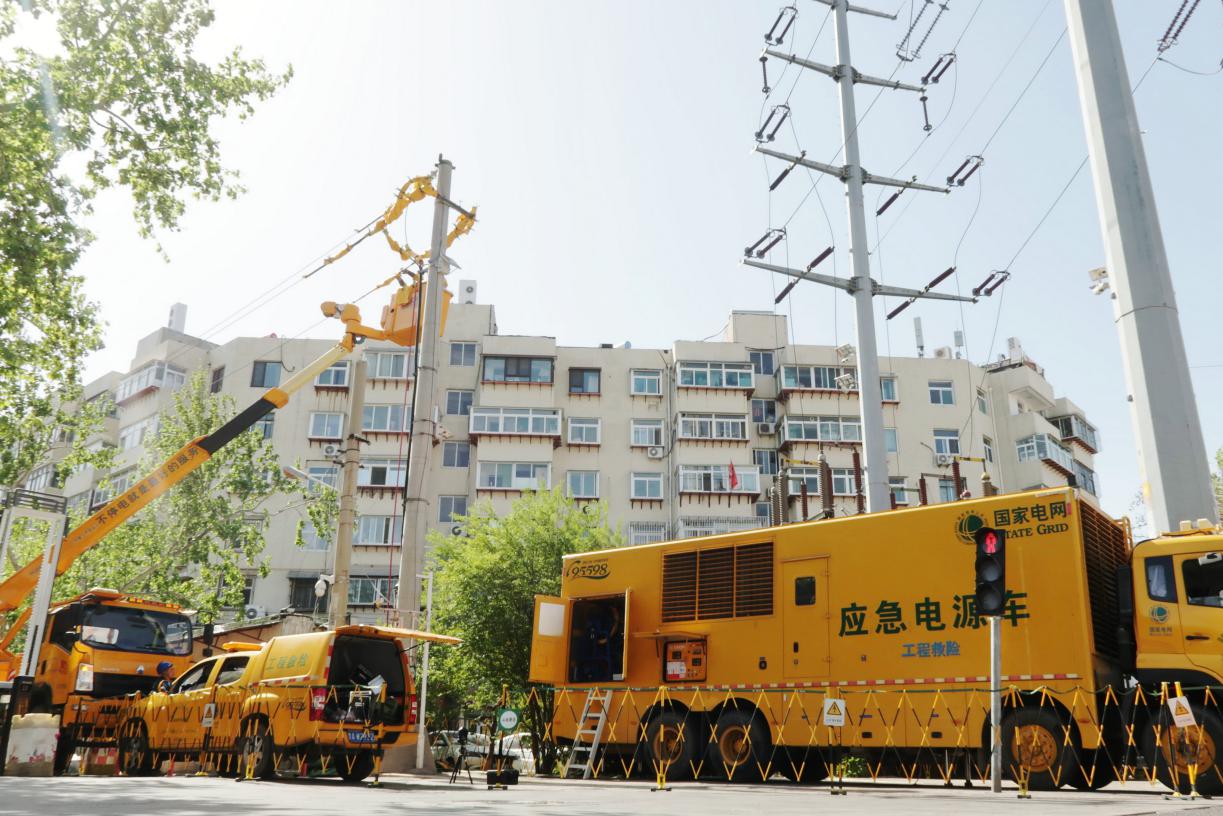

本次作業,濟南供電公司共出動18名帶電作業人員、3臺絕緣斗臂車和3臺中壓發電車。25日8時,作業人員全部就位,在做好安全措施和前期準備工作后,邢波、李東等6名作業人員戴上厚厚的絕緣手套,穿上密不透風的絕緣服,在3個作業點同時乘坐絕緣斗臂車,到達距離地面約15米的高空作業位置。
當天濟南的室外氣溫高達30攝氏度,作業人員穿戴著嚴絲合縫、密不透風的絕緣防護用具堪比“蒸桑拿”,沒幾分鐘汗珠就順著臉頰不斷滴落,衣服也被汗水浸透緊貼在身上。但他們仍然有條不紊地按照標準化作業流程一一開展作業任務。18時50分,歷經10余個小時的緊張施工,10千伏英鐵線改造任務全部完成,現場恢復主網供電,3臺中壓發電車退出運行。至此,當日作業內容全部完成。
今年以來,濟南供電公司發揮中壓發電作業優勢,努力踐行“能帶不停”的服務理念,累計開展中壓發電作業8車次,累計發電15000余千瓦時。下一步,該公司將繼續發揮技術裝備優勢,拓展中壓發電作業維度,攻堅柔性電纜智能化掛接技術,在不斷提升供電可靠性、助推配網工程建設的同時,努力為廣大用電客戶提供更加優質的供電服務。
