來源:中國能源新聞網 時間:2024-01-16 18:13
中國能源新聞網訊(唐越)1月10日10時50分,國網湖北直流公司±420千伏宜昌換流站單元Ⅰ直流系統完成共計44項閥控改造帶電調試項目后,一次性送電成功,標志著宜昌換流站交、直流系統年度檢修工作圓滿完成。

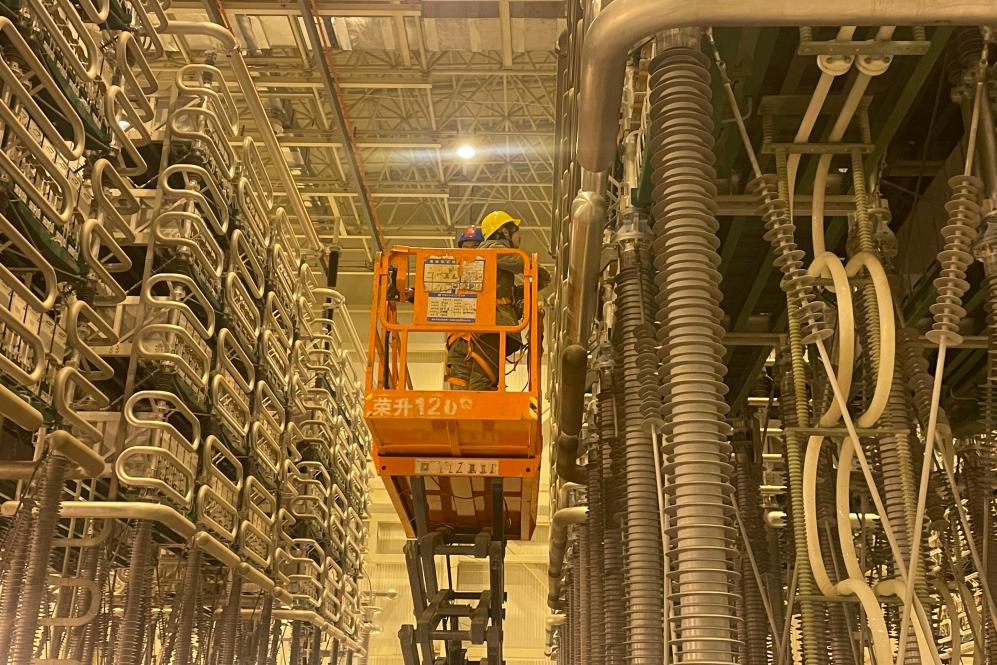

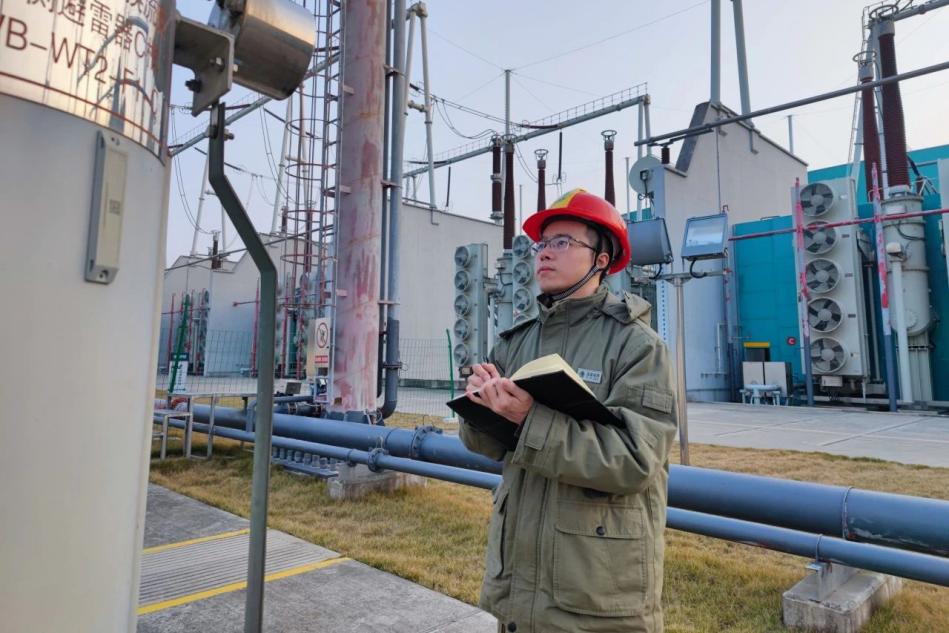

本次年度檢修期間,直流系統分兩個階段采取輪停檢修方式開展,總工期18天,包含換流變壓器、啟動回路、換流閥本體及閥控等15個檢修作業面,完成檢修設備717臺(套),包含例行檢修、特殊性檢修、技改大修、隱患治理等項目118項,超過300人次參與此次年檢。
為確保年度檢修期間各項工作安全有序開展,宜昌換流站緊緊圍繞“保安全,保生產”的原則,提前謀劃,精心組織,成立現場指揮部,結合工期安排、風險辨識及安全注意事項等制定現場施工方案,針對同一區域內存在多項作業,協調安全監管人優化作業次序,編制施工計劃表,通過錯峰施工降低交叉作業帶來的風險隱患,切實提升設備檢修安全防治水平。此外,站內還將黨員責任區設立在年檢現場各個作業面,充分發揮黨員的示范帶頭作用和先鋒模范作用,有效激發責任區內作業人員的積極性和主動性。

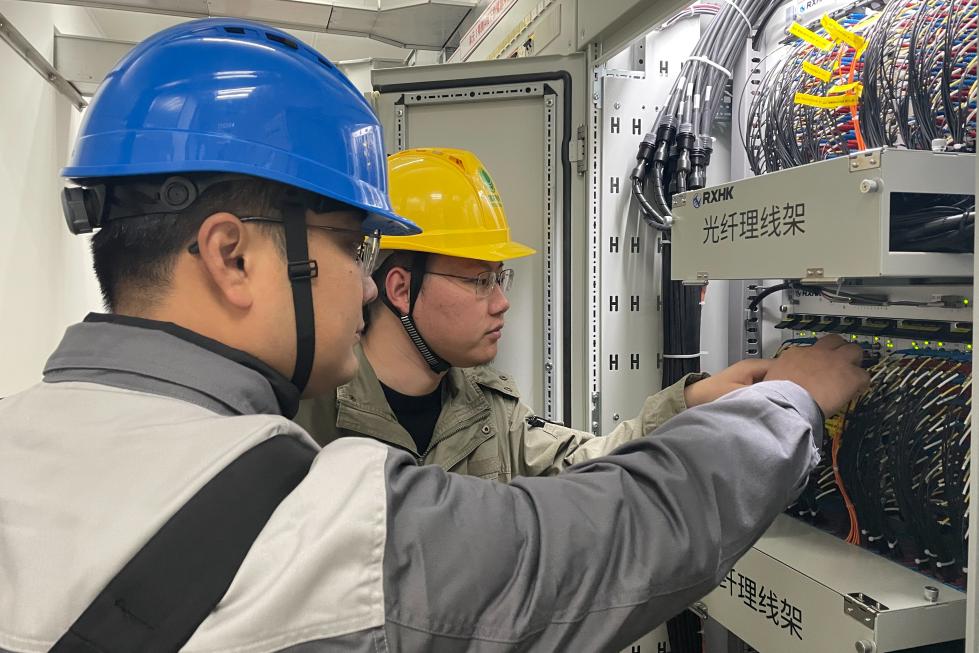

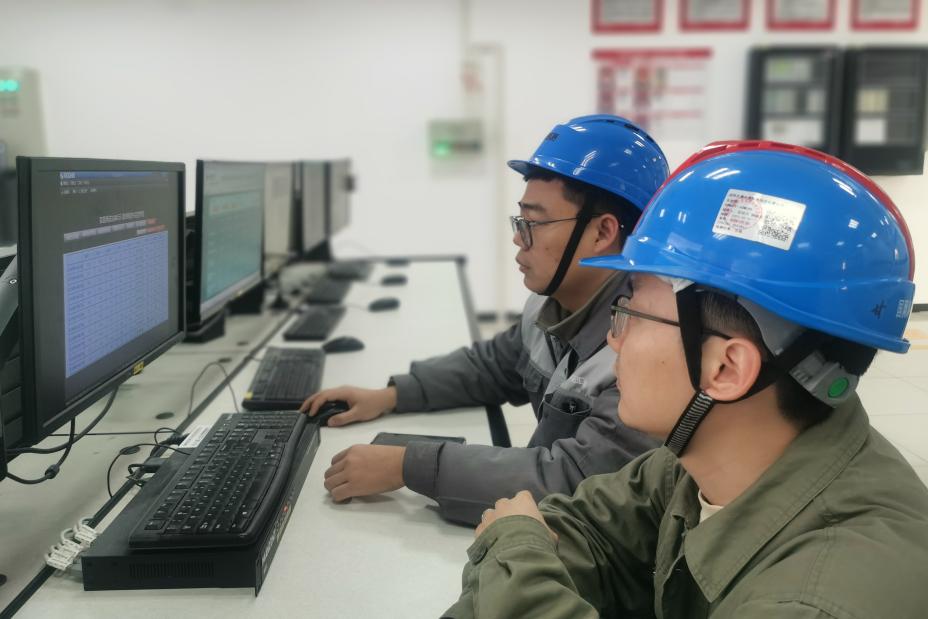

據了解,隨著本次檢修閥控系統接口機箱改造升級為雙核心板設計,以往單一板卡故障導致柔直換流器閉鎖的“老大難”問題得到徹底解決,接口箱核心板板卡也將具備在線更換功能。為實時、準確掌握子模塊和閥控設備運行狀態,本次閥控改造中新增了“短期內子模塊旁路監視”“備用閥控系統高頻監視”“板卡芯片自檢告警”“板卡溫度監視”和“三取二板卡動作信號不一致監視”等諸多新功能,將有助于提前定位故障并檢修處理,顯著提升閥控系統運行的可靠性和穩定性。
本次年度檢修完成后,全面提升設備健康水平,進一步強化西南電網與華中電網間互濟能力。
