“安全工器具和個人勞動防護用品檢查合格,保護小室屏柜的標識牌懸掛正確,設備區硬質圍欄擺放到位,再去檢查一下特種作業車的資料。”5月28日,在位于甘肅省白銀市的750千伏白銀變電站白黃一線檢修現場,國網甘肅超高壓公司變電檢修中心員工李晨源認真核對各項安全措施落實情況,并在現場作業風險控制卡上逐一確認。
750千伏白銀變電站是西北750千伏主干網架的重要組成部分,于2009年9月12日投入運行,承擔著連接甘肅電網和寧夏電網的任務,發揮著區域電力樞紐作用,對支撐地區有色金屬產業發展及新能源外送具有重要意義。
為提升變電站健康穩定運行水平、消除設備隱患,國網甘肅超高壓公司結合年度檢修計劃,于今年2月至6月有序開展白銀變4個750千伏間隔斷路器及相關二次設備更換,著力整治該站750千伏斷路器遮斷容量不足隱患;其中二次設備更換也是該公司老舊保護改造三年更換計劃的重要部分,更是落實國家電網有限公司關于老舊保護隱患排查治理工作的有力措施。
據了解,此次工作計劃于2025年5月25至6月8日開展,主要包括1臺斷路器、5組刀閘、2臺測控裝置、5臺保護裝置更換。本次設備更換完成后,該站750千伏斷路器遮斷容量不足隱患將全部治理完畢,遮斷容量將從50千安提升到63千安。
在此期間,750千伏白銀變電站還同步開展將白銀至黃河線路開斷接入新建750千伏天都山變電站相關工程的聯調聯試任務,該工程也是“寧電入湘”工程配套電源匯集送出交流工程的重要組成部分,750千伏白銀變電站白黃一線開斷后,正式更名為白都一線。
750千伏斷路器更換涉及本體、套管及相關附件,設備安裝工藝要求高,高空起吊、設備轉運密集,近電作業頻繁。為保證作業現場安全可控、高效有序,國網甘肅超高壓公司做細做實前期準備工作,通過多次現場勘查確認作業范圍、帶電部位和關鍵風險點,編制三措一案1份,全過程、全方位、全流程指導作業開展;專項定制6個子方案,明晰電網設備運檢措施,盯住倒閘操作、起吊、高空、有限空間等關鍵風險,確保現場作業規范、秩序良好。嚴格把控計劃制定、作業準備、設備驗收及投運啟動各環節,尤其緊盯夜間及隱蔽工程施工全過程,確保所有施工過程一步到位,并在現場設置安全看板,明確每日工作任務、提醒當日高風險作業內容。
5月28日,白銀變電站7542斷路器C相安裝作業開始。工作人員依次安裝斷路器本體底座、電流互感器、套管、均壓環、管型母線,完成二次電纜敷設……一項項作業流程有條不紊地向前推進,作業現場吊車長臂轉動、機械轟鳴。
斷路器套管安裝是整個更換作業中風險最高、難度最大的環節。750千伏斷路器套管重約3噸、長度超12米,起吊后要平行精準插入傾斜的開關本體中,吊裝難度大。為了保證作業安全和精度,國網甘肅超高壓公司一次專業分項負責人馬駿緊盯作業流程,叮囑作業人員各項技術要領,提醒高空作業人員注意安全。現場工作人員通力配合,經過多次微調,最終將套管穩穩落入開關本體中。
保護小室內,二次專業分項負責人高尚組織現場人員對照設計圖紙,在標準化驗收作業卡上對屏柜安裝工藝、電纜標號標牌準確度、接地可靠性等多個基礎項目逐一檢查;使用繼電保護測試儀完成二次電流電壓回路通流、通壓試驗、出口回路驗證等多項關鍵環節驗證;通過模擬故障工況,對保護裝置的全功能進行測試,確保裝置動作正確率100%。

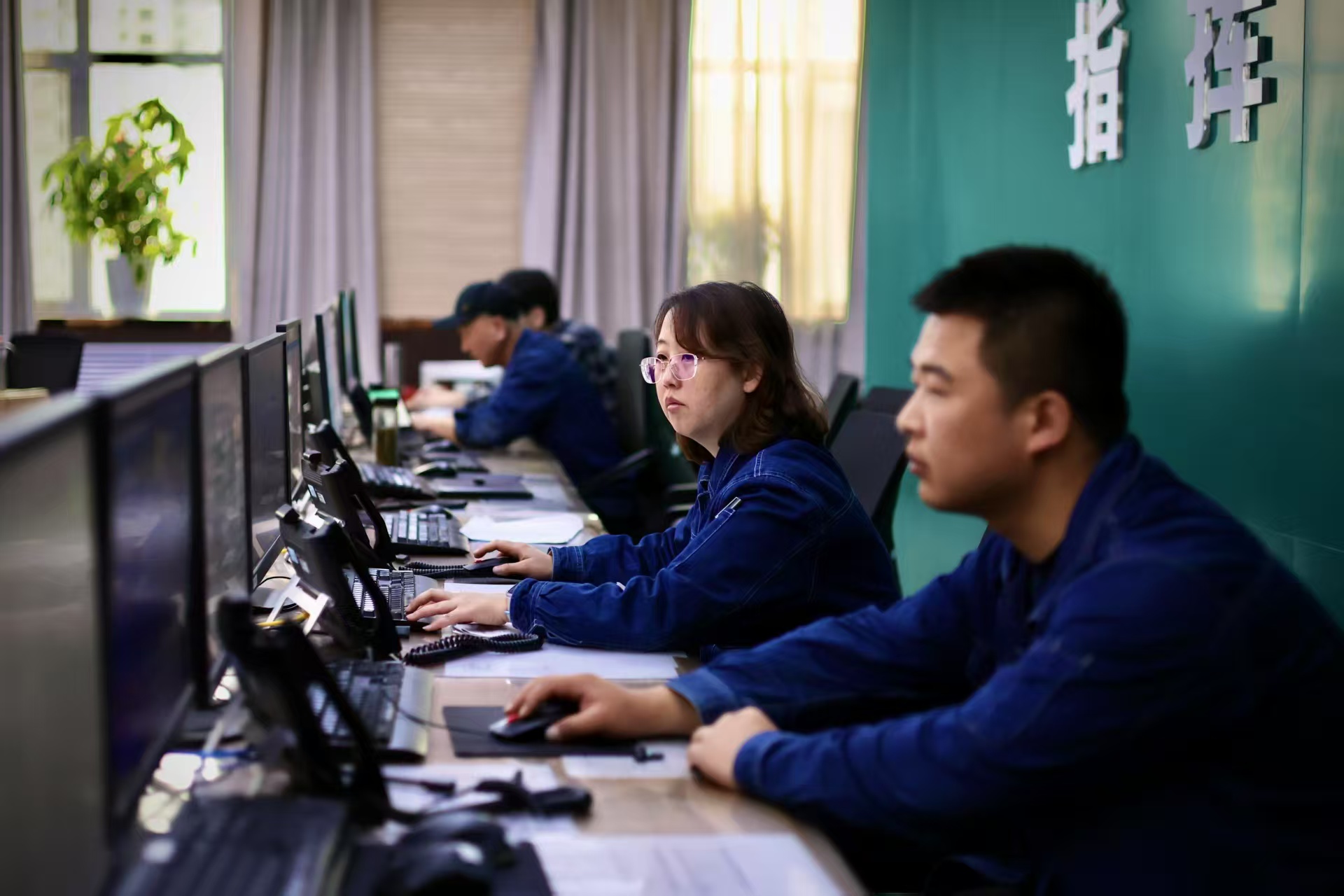

在距離白銀變電站175千米外的國網甘肅超高壓公司指揮中心,安全督查人員每天通過安全風險管控監督平臺密切關注著現場作業情況。在斷路器更換過程中,該公司嚴格落實現場“五級五控”要求,緊盯關鍵環節和高風險工序,要求專職安全員和技術員全程監督指導、到崗到位人員開展現場檢查,全過程、全方位管控現場作業安全。
“我們通過‘現場督查+遠程督查’實現作業現場督查全覆蓋,對于高風險作業工序,設置專職監護人,全方位無死角開展盯防。同時強化科技成果應用,利用電子圍欄、可移動監測裝置管控近電吊裝、交叉作業等復雜現場,全過程管控安全交底、開工許可、工作流程等環節,及時消除安全隱患。”國網甘肅超高壓公司安全監察部主任張治平介紹。
安全在現場,責任重于山。今年,國網甘肅超高壓公司動態開展管理、監督、作業承載力分析,對作業隊伍資質、人員資格及三措一案、備品備件等開展前置審查,將問題整改情況納入開工必查條件。持續開展易違章作業預設場景式安全督查,制定涵蓋變電檢修、高壓試驗、直流運檢等10個專業113項安全督查管控要點,逐個作業列明隱患管控要點和督查重點,輔助督查人員高效糾違。該公司還充分應用國家電網有限公司安監一體化管控系統隱患排查治理平臺,精準排查隱患、跟蹤治理情況,實現閉環管控。
