全國最大“沙戈荒”調峰機組脫硫吸收塔提前到頂

來源:中國能源新聞網 時間:2025-04-10 08:42

  中國能源新聞網訊(楊杰 田芮)3月31日,隨著3號吸收塔最后一帶壁板精準落位,國家能源集團寧夏騰格里中衛電廠4x660兆瓦機組擴建工程實現里程碑突破——四座巨型脫硫吸收塔集群提前25天全面封頂,標志著國內最大“沙戈荒”項目調峰機組環保設施主體結構完工。

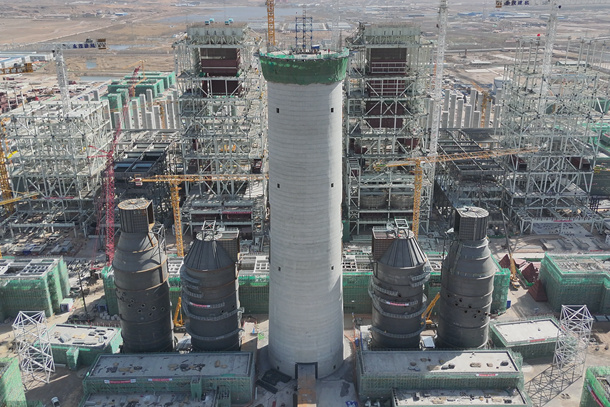

該項目四座脫硫吸收塔封頂。

  “寧電入湘”工程是寧夏至湖南±800千伏特高壓直流工程,是國第一條以開發沙漠光伏大基地、輸送新能源為主的特高壓輸電通道,是落實國家能源安全新戰略,推進能源綠色轉型、實現‘雙碳’目標的重要舉措。寧夏騰格里中衛電廠4x660兆瓦機組擴建工程作為“寧湘直流”配套調峰電源,肩負著新型電力系統示范項目及“沙戈荒”大基地開發的重任。項目建成后將為“寧湘直流”外送通道提供穩定電力和電壓支撐,對助力國家“雙碳”目標順利實現、拓展東中西部跨區域合作具有重要意義。當前中衛擴建工程總體進度已過半,核心設備進入精準安裝階段,預計2025年底兩臺機組投產,2026年3月四臺機組全部投產。
  該項目在直徑18米的施工紅線內,采用差異化設計與集群式施工體系,將兩座62.956米高塔組與兩座50.506米標準組形成組合式凈化矩陣,運用28臺SOD-30型智能液壓頂升系統實現精準同步作業。面對受限空間施工難題,項目團隊研發移動式組裝平臺,優化材料運輸路徑,減少60%二次轉運量;針對高空焊接變形風險,引入相控陣檢測技術,通過實時數據監測將焊縫一次合格率提升至99.6%;攻克多塔同步頂升技術壁壘,開發液壓集群控制系統,確保四座塔體頂升同步誤差穩定控制在2毫米以內。施工過程中,技術團隊建立24小時輪班制,累計完成680噸高塔組鋼結構、608噸標準組壁板的精細化拼裝,日均協調施工人員超200人次,最終實現四塔同步封頂目標。

  責任編輯:江蓬
