來源:中國能源新聞網 時間:2025-04-01 15:24
中國能源新聞網訊(嚴志輝)3月28日,隨著福建長泰特~廈門500千伏雙回線路工程成功帶電運行,標志著該線路正式竣工投產。
福建長泰特~廈門500千伏雙回線路工程是國家“十四五”電網規劃重點工程,該工程起自福建省第二座特高壓變電站長泰1000千伏變電站,止于500千伏廈門變電站,線路總長48.25公里,新建鐵塔99基。

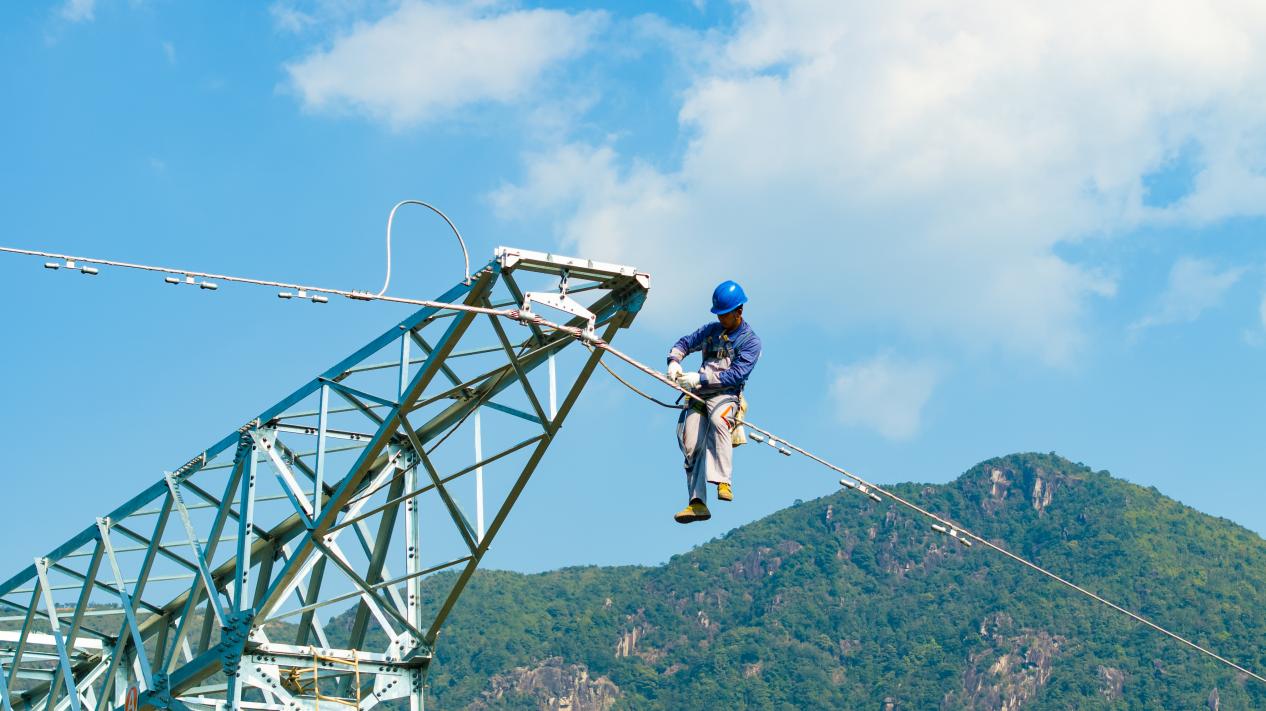

工程沿線自然環境條件復雜,山地、高山占比超過90%。福建送變電公司貫徹落實基建“六精四化”理念,堅持安全第一、質量至上,因地制宜選擇施工機械和工藝,推動作業模式向全過程機械化施工低風險高工效轉變。在鐵塔基礎施工階段,根據地質條件及環境因素,投入精密的旋挖鉆機等施工機械,在提高自動化水平和鉆進效率的同時,降低人員勞動強度;鐵塔組立階段使用吊車和落地?fù)u臂抱桿,有效縮短施工周期,高效高質推進工程進度;線路展放階段采用集控智能可視化牽張放線設備與監測系統,提升了施工智能化水平,降低操作安全風險。
該工程施工點位分散,為確保作業安全有序開展,國網福建電力推進項目建設標準化、作業模式機械化、管理手段數字化,應用數字技術和科技手段加強現場安全管控,依托作業風險管控平臺、布控球監控、無人機巡查等現代科技手段及時掌握現場風險。安全員與技術骨干實行“責任包干”,每日到崗到位對施工場地、施工人員進行全方位監督管理,助力工程安全保質竣工投產。
“我們優化施工資源和人員配置,施工高峰期現場共投入人力近600人、機械設備超20部,爭分奪秒加速推進工程建設。”該工程施工項目總工陳旭說。在今年春節后復工復產階段,施工項目部加速辦理復工手續,提前做好進場人員、工器具審核工作,確保第一時間復工。在短短的一個月時間內,全體建設人員搶抓早春黃金施工期,完成線路附件安裝、自檢消缺等工作,確保工程按計劃投產。
該線路工程作為福州~廈門1000千伏特高壓交流工程的配套項目,建設完成后不僅能夠滿足長泰1000千伏變電站的電力疏散需要,還將支撐閩粵聯網工程穩定發揮作用,為福建南部地區日益增長的電力負荷需求提供堅強充足的保障。
