來源:中國能源新聞網 時間:2024-10-31 16:33
中國能源新聞網訊(高圣虹 羅登杰)10月下旬,國網湖北荊州供電公司城區供電中心紅領尖刀班與時間賽跑,首次運用絕緣平臺帶電作業法實施電力遷改,為西電東送重要工程金上—湖北±800千伏特高壓直流輸電建設開道。
在江陵縣供電區域,特殊現場坡陡路窄,帶電作業人員靈活運用“黑科技”帶電作業機器人進行電力線路絕緣涂覆遮蔽。
據了解,該工程是國家西電東送戰略部署的重點工程,也是目前世界海拔最高的特高壓直流輸電工程,送端匯集金沙江上游水電和新能源,受端接入華中特高壓交流骨干網架,線路全長1901千米,途經藏、川、渝、鄂4省。投運后,該電力“高速公路”每年將向華中輸送電量近400億千瓦時,超過湖北省全年用電量1/7,可在滿足電力可靠供應方面發揮重要作用。

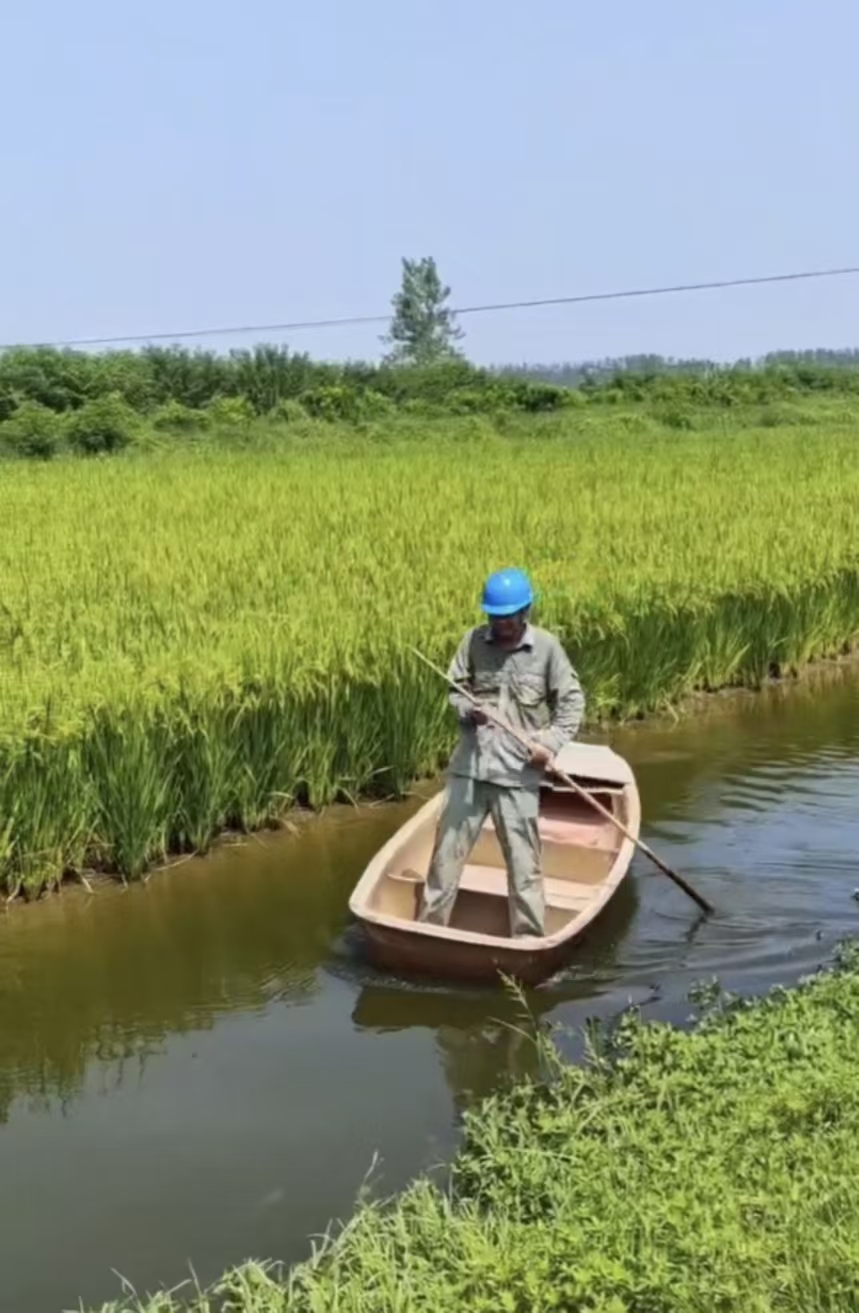

在洪湖市供電區域,百湖之市湖汊縱橫,想方設法借用船只將作業人員送到湖岸現場抓緊施工。
2023年8月荊州段工程建設全線啟動,經過一年多建設取得明顯進展,但還有一些需翻山越嶺、跨江跨河、跨轄區、跨越交叉其他電力線路等最難啃的“硬骨頭”通道。
國網荊州供電公司高度重視、成立專班、落實責任,8月部署城區供電中心紅領尖刀班40余人集中兵力克難奮進,專啃“硬骨頭”,為特高壓建設成功開辟通道。
2個多月以來,該中心積極爭取沿線地方政府和供電單位大力支持,主動超前根據特高壓項目部進度要求,量身定制“開路”施工作業計劃。主要將多條在特高壓通道紅線內的10千伏電力架空桿線拆除,遷改為敷設地埋電纜,積極做好特高壓線路附近電力線路絕緣遮蔽或隔離,提前騰出建設通道,目前施工已近尾聲。
最后階段都是之前電力車輛施工受限的最復雜地形,越是艱險越向前,紅領尖刀班大膽運用新技術新方法攻堅克難。
在潛江市供電區域,著名蝦鄉水田密布,首次創新大膽運用絕緣平臺帶電作業法,將絕緣平臺安裝在鄉間田埂處電桿合適位置代替絕緣斗臂車,帶電作業人員身穿全套絕緣服登桿,站在絕緣平臺對帶電線路先消除缺陷做好準備工作,再輔以帶電作業機器人進行線路絕緣涂覆遮蔽。
披星戴月,披荊斬棘!截至10月底,紅領尖刀班已勝利完成35處電力遷改和帶電作業施工任務,金上—湖北特高壓線路成功進入最后沖刺階段。該項目部負責人欣慰地說:“感謝荊州供電公司紅領尖刀班跑出‘荊州加速度’,打好開路攻堅戰,積極助力特高壓線路建設決戰決勝!”
