來源:中國能源新聞網 時間:2024-10-08 16:08
中國能源新聞網訊(諶雅夢)近日,國網重慶市南供電公司采用“帶電作業+中壓發電”綜合作業方式,保障電力線路遷改工程順利完工,護航渝萬高鐵建設。
新建渝萬高鐵的始發站為重慶東站,位于重慶市南岸區茶園新區。新建渝萬高鐵南岸段電力遷改涉10千伏龍慈線、10千伏龍惠線、10千伏天惠線,遷改工作點多量大線長。此前,國網重慶市南供電公司已完成10千伏龍惠線、10千伏天惠線兩條線路的改造。
當天9時,在重慶市南岸區長生一支路,國網重慶市南供電公司帶電作業班工作人員身穿絕緣服、登上絕緣斗臂車,拆除10千伏龍慈線56號桿的耐張引流線,配合中壓發電車優化線路運行方式,便于線路遷改。

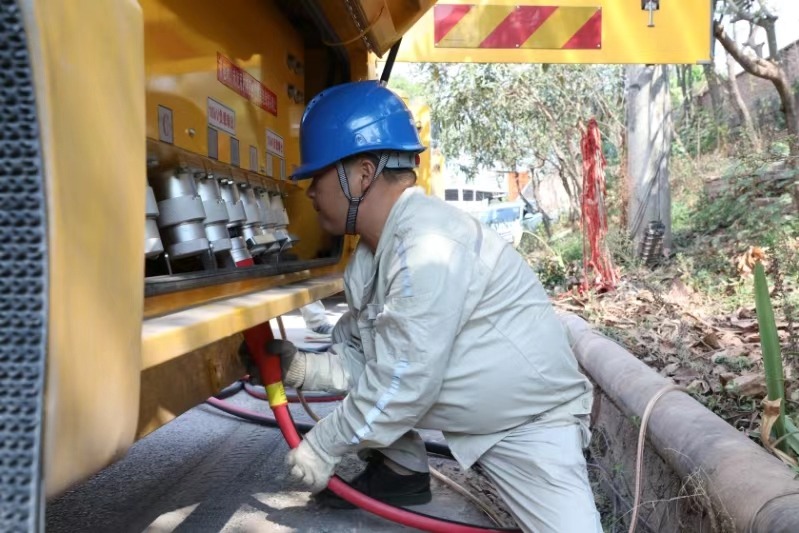

10時,帶電作業斗臂車趕到10千伏慈望線3號桿,同南岸配電班一臺1000千瓦中壓發電車匯合。南岸配電班工作人員將發電車的柔性電纜拖拽出后,將電纜一端與發電車相連,另一端則由帶電作業班作業人員搭乘斗臂車升至10米高空,掛接在慈望線導線上。
“慈望線是龍慈線的支線,正好在我們剛剛帶電拆頭的龍慈線56號桿后端。”該公司帶電作業班工作負責人王磊介紹。他們計劃為這條支線搭接中壓發電車,為支線末端供電,確保線路遷改正常進行的同時,沿線300戶居民“零感知”。當天21時23分,10千伏龍慈線全線恢復正常供電。至此,新建渝萬高鐵南岸段電力遷改工作圓滿完成。
據介紹,新建渝萬高鐵南岸區段電力遷改工作新立電桿13基,新架設10千伏架空絕緣線2.7千米、1千伏架空絕緣線920米、10千伏高壓電纜1.2千米,新上100千伏安配變1臺,遷移100千伏配電變壓器1臺,拆除水泥電桿16基、10千伏架空線路3.7千米。
據了解,新建渝萬高鐵從重慶東站始發,經南岸、巴南、涪陵、豐都、忠縣至萬州,全長252千米,設計時速達到350千米/小時。渝萬高鐵是中國“八縱八橫”高速鐵路網的重要組成部分,同時,對于促進區域經濟社會發展、便捷居民出行具有重要意義,建成通車后,居民從萬州到重慶僅需50多分鐘即可抵達,極大地方便沿線群眾出行。
