來源:中國能源新聞網 時間:2024-07-22 16:41

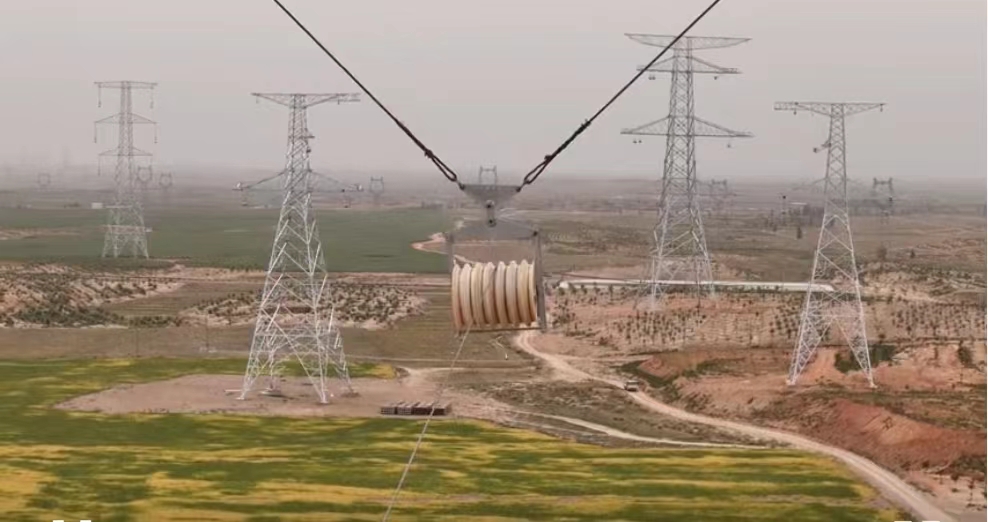

中國能源新聞網訊(毛蕊 高衛)7月18日,在甘肅蘭州市永登縣上川鎮750千伏秦川輸電線路工程750門架-GC17牽引場,伴隨著巨型纜線滾輪緩緩轉動,三臺張力機同時出六根導線,如同一條巨龍騰空而起,標志著蘭州倚能電力集團公司承建的750千伏秦川輸電線路工程進入導線展放階段。
“該線路全長71.55千米,位于海拔2000~2200米的山區,地形條件復雜,開展導線展放作業面臨張力場設置受限及材料運輸難度大的挑戰。我們利用三維航拍圖像信息技術,選取地勢較為平坦的地方設置張力場及牽引場,確保導線展放工作順利開展。”項目經理劉濤介紹道。
該工程全線所經地理環境復雜,跨越高速公路、電力線路,作業風險高、安全管控難度大。施工過程中,為確保工程跨越施工順利開展,引入拉力傳感監測技術,通過創新“人工+機械”的施工方式,大幅提高了安全水平并壓降了施工風險。施工過程中,組織專業技術團隊對所有跨越高速公路和電力線路等施工方案進行梳理,加強現場盯防,針對跨越風險按照標段、片區劃定制定安全責任人,提前對現場各項準備工作和安全措施進行重點督查,從源頭上確保跨越作業安全可靠。
“施工過程中,我們采取全面攻堅核心技術,充分運用二氧化碳致裂爆破、無線傳輸高空導線壓接監測等科技創新技術。同時,下階段該工程還將開展三維空間750千伏跳線科技創新活動。”項目總工康寧介紹。
據悉,該工程為武勝750千伏變至白銀750千伏變一二回750千伏輸電線路開斷雙“π”接入待建的秦川750千伏變電站,線路長度71.55千米,新建自立式鐵塔共151基。2023年12月15日開工建設,計劃2024年9月27日建成投運。工程投運后,將滿足蘭州新區地區負荷增長需求,提高地區電源支撐,為白銀、蘭州地區新增新能源項目提供新的接入點,實現甘肅中部電磁環網的解環運行,降低地區短路電流水平,提高電網安全運行能力。
下一步,蘭州倚能電力集團公司將合理安排施工計劃,樹牢安全生產紅線意識、認真落實安全質量管控措施,有序推進施工進度,進一步加大施工現場的安全巡查力度,加大施工作業人員履職履責的管理意識,確保工程建設安全、優質、高效、如期竣工投產。
