國網福建送變電公司:廈門柔直換流站完成設備年度集中檢修工作

來源:中國能源新聞網 時間:2025-05-27 16:07

  中國能源新聞網訊(嚴志輝)“大家要明白工作內容、工作范圍和安全重點,熟悉有關設備的技術資料,按照驗收標準化作業指導書執行每一項試驗項目,完成情況要逐項記錄。”5月23日,在位于福建省廈門市的鷺島±320千伏換流站,工作負責人蔡忠在站班會上反復強調檢修工作要點,當日是設備年度集中檢修工作的最后一天。

  廈門±320千伏柔性直流輸電科技示范工程于2015年正式投入運行,是世界上第一個采用真雙極接線,電壓和容量雙雙達到國際之最的柔性直流輸電工程。工程額定電壓±320千伏,額定容量100萬千瓦,包含鷺島和浦園兩座320千伏換流站。兩座換流站通過敷設在廈門翔安海底隧道的大截面絕緣直流電纜連接,實現廈門市島內島外電能的靈活轉換和相互支援,提高了供電能力和供電可靠性。

  據悉,此次檢修時間為5月17日至5月23日,國網福建送變電公司投入近150名人員在鷺島換流站、浦園換流站同步進行一次設備年檢作業。在本次年度檢修期間,計劃完成例行檢修項目22項、技改大修項目1項、消缺項目72項、隱患排查治理項目12項、反措執行項目2項。

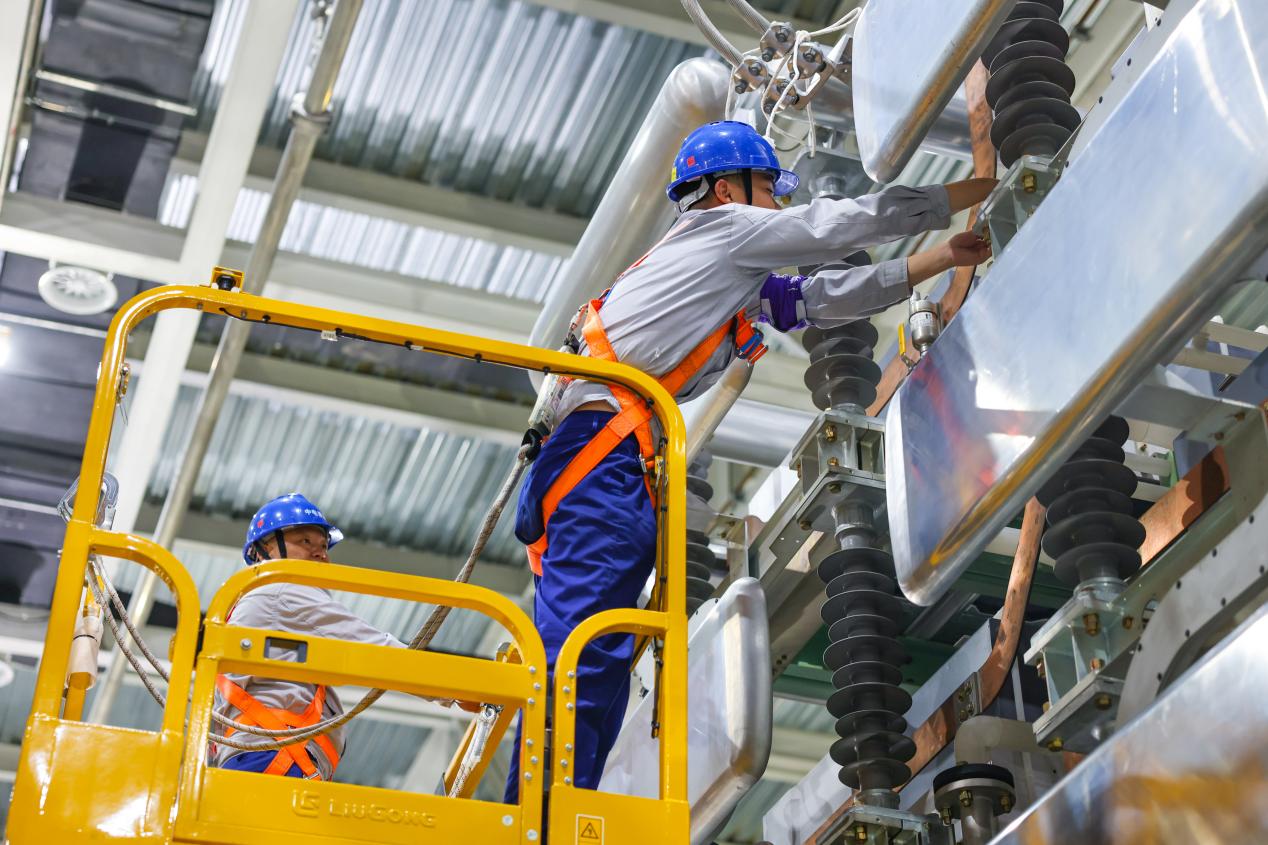

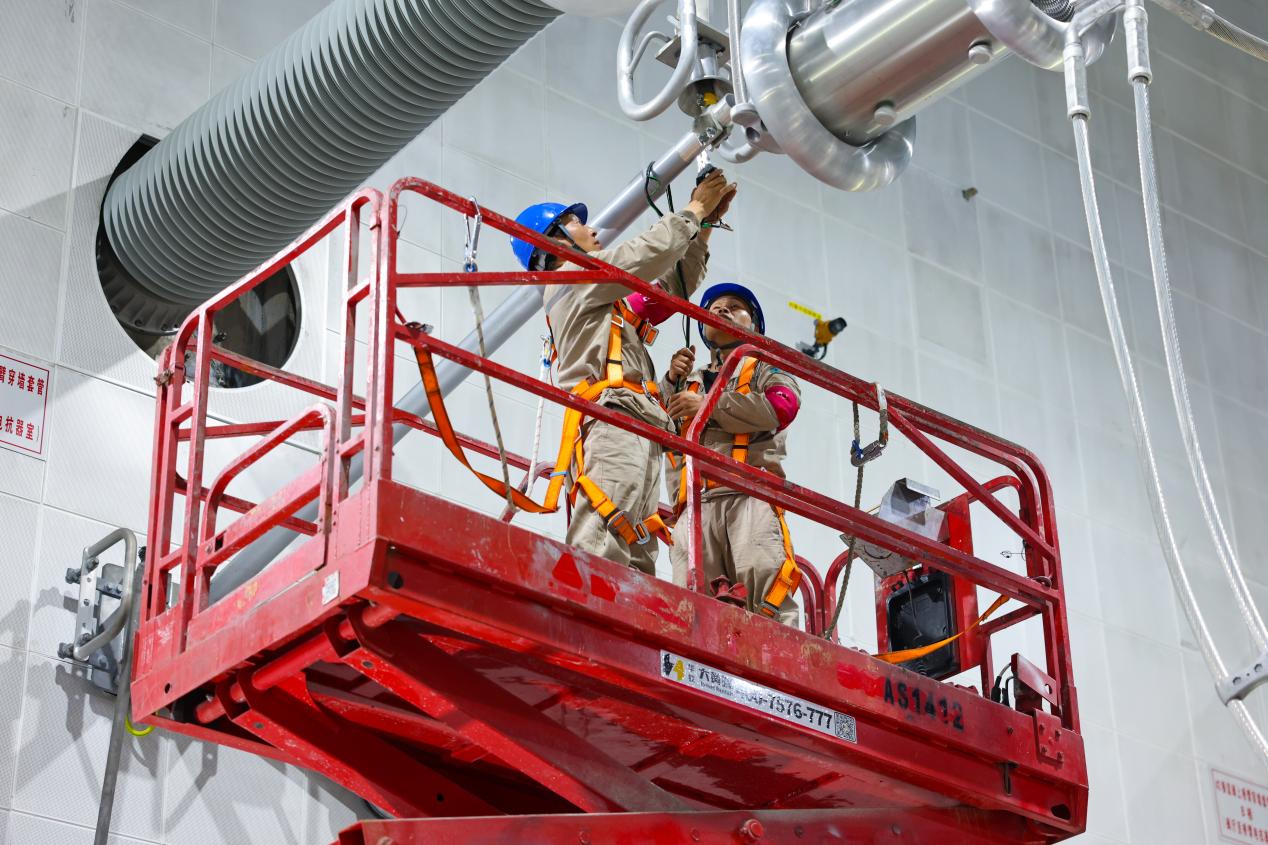

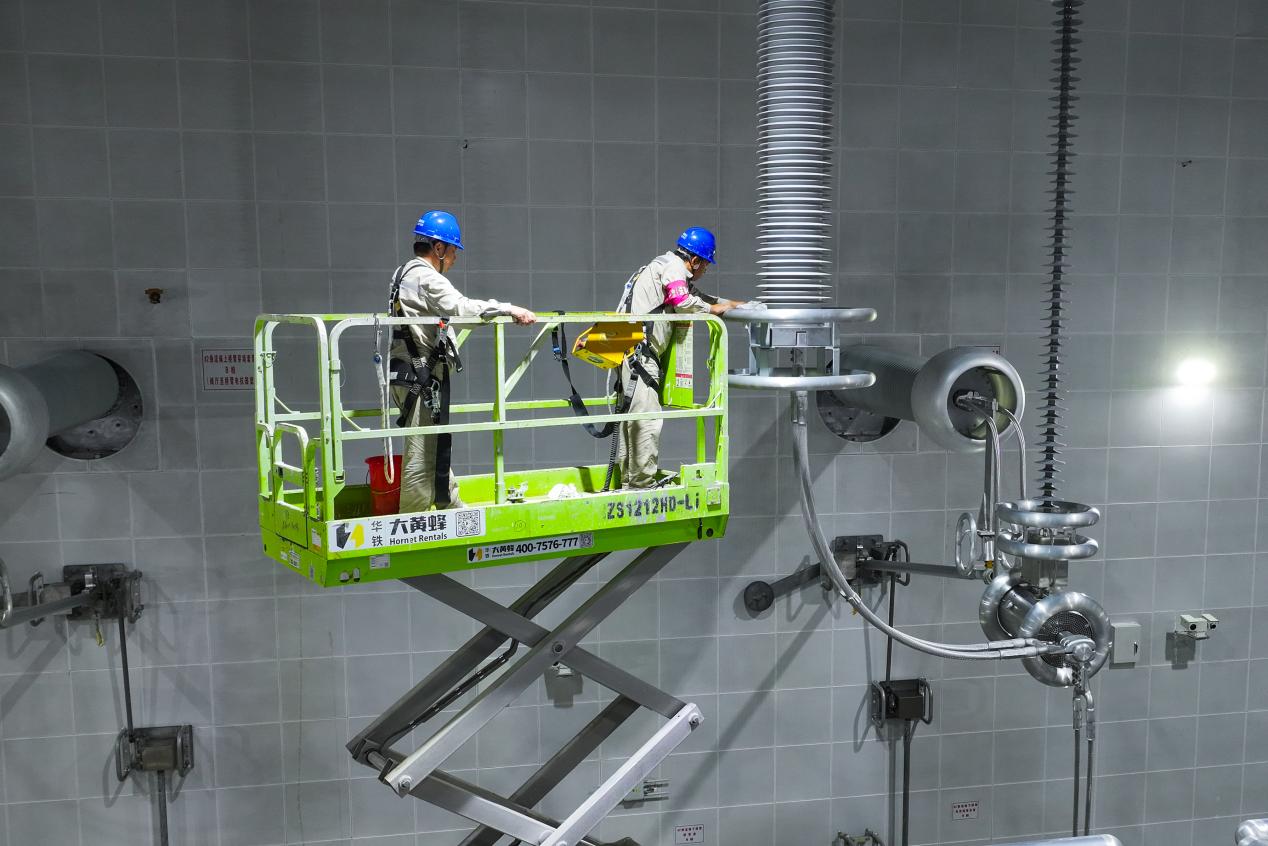

  換流閥是站內的核心設備。在換流閥安放的閥廳內,5臺垂直升降車穩穩停靠在每一座巨大的閥塔前。垂直升降車升至十幾米的高空,檢修人員對密布的晶閘管進行檢查與測試,時刻保持謹慎與仔細。對閥廳接地刀閘,檢修人員進行例行檢修,對相關零部件進行檢查及維護。待所有檢查工作完成后,在專人監護下,檢修人員進行刀閘的試分合,確保設備能夠可靠操作。

  面對待檢修設備多、覆蓋范圍廣、檢修作業復雜等實際問題,福建送變電公司按區域劃分作業區,進行“網格化”管理,提前對交叉作業、高壓試驗、機械傷害等危險點做好預控措施。檢修過程中,每個作業面實行定點定人全程監護,工作負責人和安全監護人全過程管控檢修現場,確保工作規范化、質量標準化,進一步提升精益化水平。當日工作結束后,工作負責人及時協調解決重大問題,統籌次日工作安排,確保安全、高效完成各項年度檢修任務。

  廈門柔直換流站年度集中檢修工作完成后,將進一步提升電力設備健康水平,為下一階段設備的穩定運行打下堅實基礎,有效保障廈門市電力長周期安全供應、穩定運行,為2025年迎峰度夏電力保供提供有力支撐。
