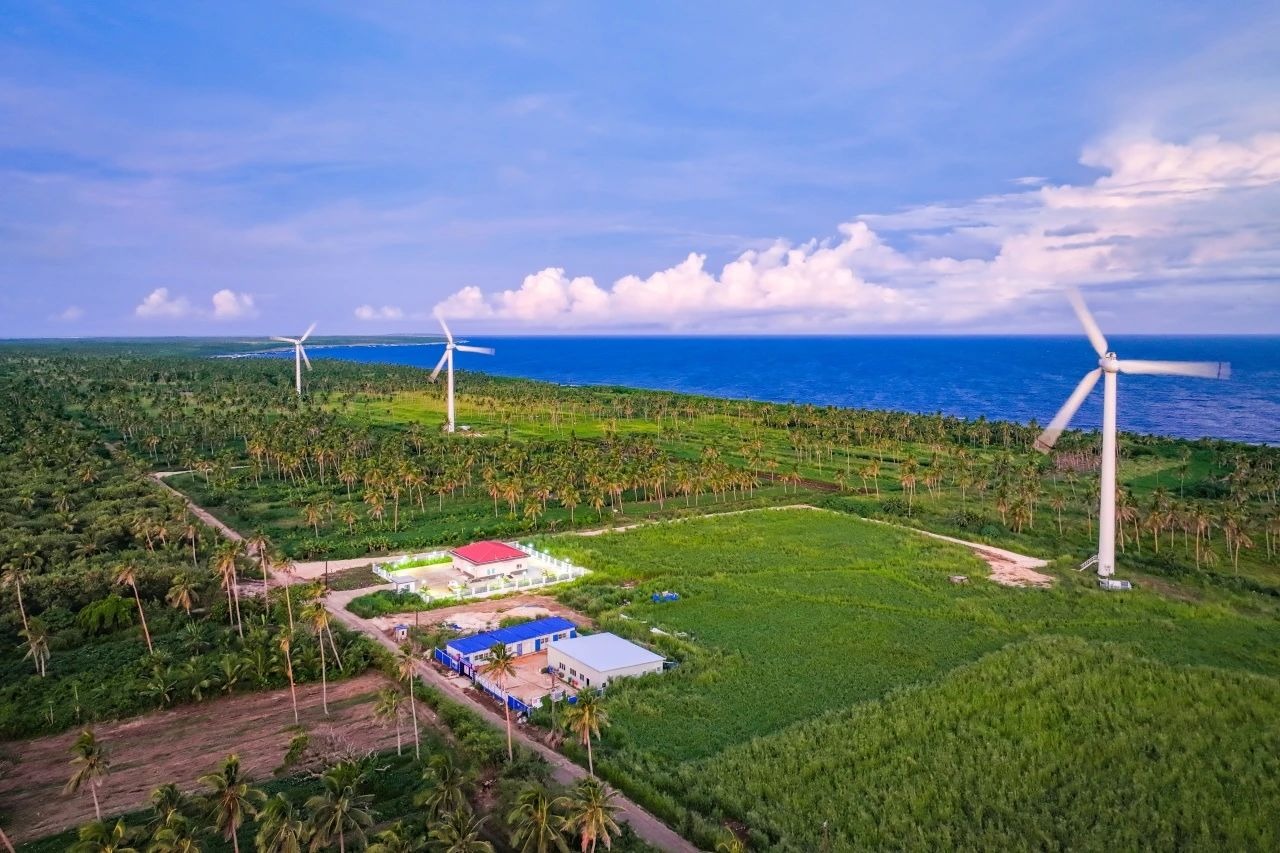

中國能源新聞網訊(見習記者王可 記者白宇)當地時間7月14日,湯加王國風力發電項目舉行移交儀式,湯加國王圖普六世出席儀式并為項目移交剪彩。該項目是湯加單機容量和裝機容量最大的可再生能源項目,由中國商務部國際經濟合作事務局負責組織實施與監督管理,中國能建葛洲壩電力公司PC總承包,中國能建湖南省電力設計院承擔設計工作。
湯加首相埃凱在致辭中,對中方給予的支持表達了誠摯感謝。他表示,此項目將惠及全民,有力推動湯加朝著“2035年可再生能源發電100%”的戰略目標邁進。
湯加風力發電項目總裝機規模達2250千瓦,于2024年5月3日舉行開工奠基儀式,2025年2月19日實現全容量并網投運。投運后表現出色,年上網電量達3.61吉瓦時。這一發電量每年可減少約800噸柴油進口,緩解約10萬居民的用電壓力,大幅提升湯加全國可再生能源發電量占比。對于以旅游為主導產業且注重環境保護的湯加王國而言,該項目意義深遠,既助力湯加實現能源結構優化,又契合其可持續發展理念。
截至7月14日,項目已累計發電超2.86吉瓦時,約占湯加全年能源總量的4.165%、全年可再生能源總量的26.65%,節約標準煤約352噸,減排二氧化碳約1536噸,在環保和能源供應方面發揮著重要作用。
