秘魯圣加旺Ⅲ水電站成功并網發電

來源:中國電建 時間:2025-05-12 17:35

  日前,由水電十四局參建的秘魯圣加旺Ⅲ水電站項目傳來捷報——兩臺機組順利完成試運行,成功并網發電。這一重要節點的達成,為中國電建深耕南美市場、拓展海外版圖增添了濃墨重彩的一筆。

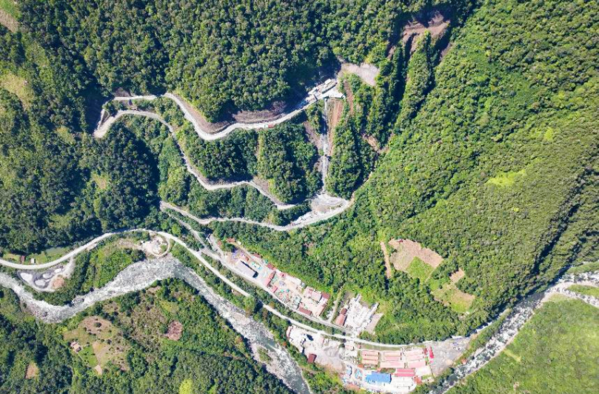

  秘魯圣加旺Ⅲ水電站項目坐落于秘魯南部普諾大區,工程設計極具挑戰性。該電站額定水頭達630.71米,配置兩臺沖擊式水輪發電機,總裝機容量209.3兆瓦,設計年發電量高達12.5億千瓦時,建成后將為當地能源供應注入強勁動力。

  自項目中標以來,該局迅速響應,抽調精英骨干組建起專業高效的項目經理部,全面啟動項目前期籌備工作。項目團隊秉持“開工即沖刺”的信念,精心調配施工力量與資源,采用輪班作業模式,全力推進施工平臺搭建、TBM設備組裝調試、步進掘進等工作。憑借頑強的毅力和精湛的技術,僅用16個月便完成了長達9.17千米的掘進任務,創造了單日最高掘進50米、月最高掘進1007米的優異成績,提前實現隧洞貫通,彰顯中國工程建設的“硬核”實力。

  面對內滲水嚴重、襯砌混凝土澆筑不連續、多工序交叉作業等重重困難,項目團隊科學統籌、精準規劃,嚴格遵循施工方案,合理調配現場資源,妥善協調交叉作業矛盾,克服雨季交通不便等不利因素,完成壓力鋼管安裝等相關節點,并一次性通過質量檢驗,為項目如期投產奠定堅實基礎。

  在項目建設過程中,水電十四局始終注重跨文化交流與融合。積極推動秘魯當地員工融入中方管理體系,搭建中秘文化交流平臺。每逢佳節,中方員工與當地員工共同組織豐富多彩的體育活動,在歡聲笑語中增進彼此了解,強化團隊協作意識,進一步深化了中秘兩國人民的友誼。

  憑借在項目建設中的出色表現,水電十四局秘魯圣加旺Ⅲ水電站項目多次獲得三峽國際和CWE的高度贊譽。各方對中國電建建設者在嚴峻挑戰和巨大壓力下,精心組織施工、迎難而上的拼搏精神給予充分肯定。

  歷經4年多的艱苦奮戰,圣加旺Ⅲ水電站成功并網發電。建設過程中的每一滴汗水、每一次攻堅克難,都見證了項目團隊的成長與蛻變,生動詮釋了中國電建人“特別能吃苦、特別能戰斗”的精神品格,書寫了海外建設的精彩篇章。(熊國偉
