來源:中國新聞網 時間:2025-06-13 11:26
6月12日,四川電網眉山西500千伏變電站2臺120萬千伏安主變壓器正式并網運行,標志著眉山西500千伏輸變電工程順利投運,為迎峰度夏期間電網安全運行和電力可靠供應提供保障。

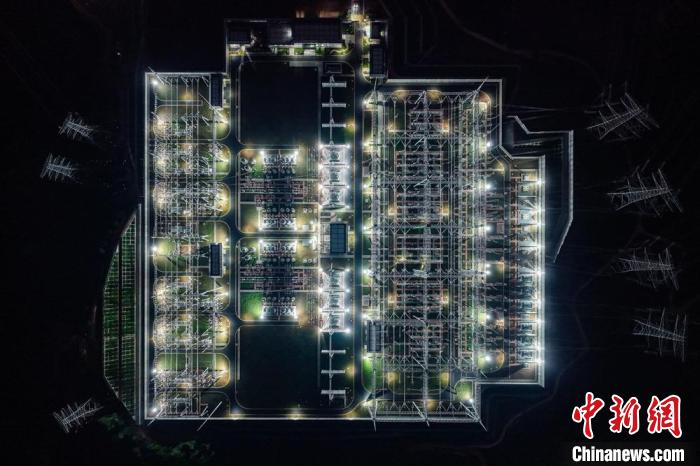

航拍夜色中的眉山西500千伏輸變電工程。楊昌建 攝
據了解,作為四川省2025年首個投運的新建500千伏輸變電項目,眉山西500千伏輸變電工程新建了變電站1座、線路42公里、鐵塔108基,新增變電容量240萬千伏安,眉山電網供電能力也從380萬千瓦提升至570萬千瓦。
國網四川送變電公司項目副經理肖熊表示,該項目以“土建工程量最大、施工工序最復雜、電氣安裝量最多”創下四川500千伏變電站建設三項之最,線路施工4次跨越S40遂洪高速公路、8次跨越220千伏線路。
“15個月工期里,雨季是最大挑戰。”工程業主項目部項目經理吳志云介紹,土壤含水率超標導致場平、樁基等工序施工難度大。參建單位采用全機械化施工,運輸、開挖、澆筑等環節機械化率達100%,并運用無人機航測與三維設計預演技術,實現施工全程可視化管控。同時,國網四川超高壓公司采用“人工+無人機”空天地協同巡檢,確保了工程安全投運。

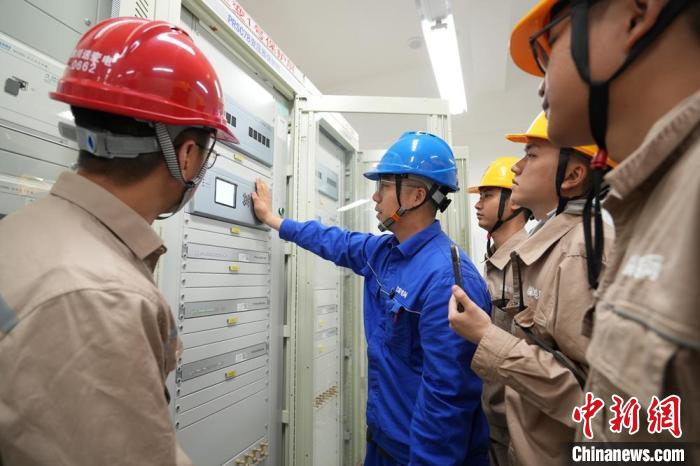

眉山西500千伏變電站內工程技術人員觀察投運情況。牟雯雯 攝
據悉,眉山西500千伏變電站投運后,四川省500千伏變電站(含開關站、串補站、串抗站)增至67座,進一步優化了電網結構。 (劉忠俊 毛瑞 謝春艷)
