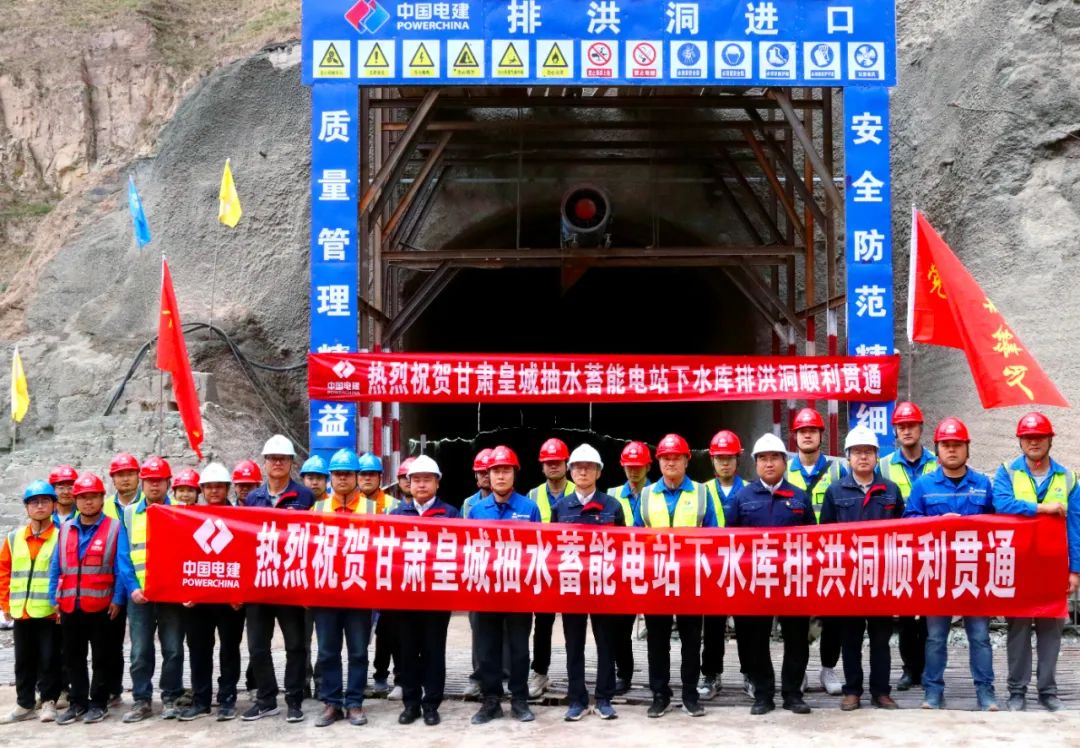

2025年5月23日,甘肅皇城抽水蓄能電站下水庫排洪洞提前18天實現雙洞貫通。
電站排洪洞全長860.917米,進口布置于西溝防滲墻上游,出口位于下水庫主壩下游,是主體工程施工期和電站運行期羅圈東、西溝的主要行洪通道。
排洪洞作為2025年重點度汛部位,其安全貫通是下水庫面板堆石壩壩體填筑的前提。施工過程中,項目部科學統籌、精密組織,全面落實“穿透式”安全管理要求,按照“分部分區、責任到人、動態把控、管監并重”的原則實行人員網格化管理;嚴格落實節點“硬指標”,合理調配優質資源,積極協調解決施工中的困難和問題,針對進、出口山體陡峭,地質條件復雜、開挖斷面小、洞室坡降大等特點,施工過程持續優化鉆爆參數,提升單循環進尺效率,提前實現了貫通目標。(吳秀冰)
